Bau­ar­bei­ten im Ver­bin­dungs­weg auf der Ziel­ge­ra­den

Mel­dung vom 23.05.2025 - Wirt­schaft und Ver­kehr

Voll­sper­rung ab 23. Mai 2025 auf­ge­ho­ben

Die Bau­ar­bei­ten im Ver­bin­dungs­weg zwi­schen der Rö­vers­hä­ger Chaus­see und der Tes­si­ner Stra­ße in Ros­tock sind kurz vor dem Ab­schluss. Am Nach­mit­tag des 23. Mai 2025 wird der Ver­bin­dungs­weg vor­aus­sicht­lich wie­der für den Ver­kehr frei­ge­ge­ben.

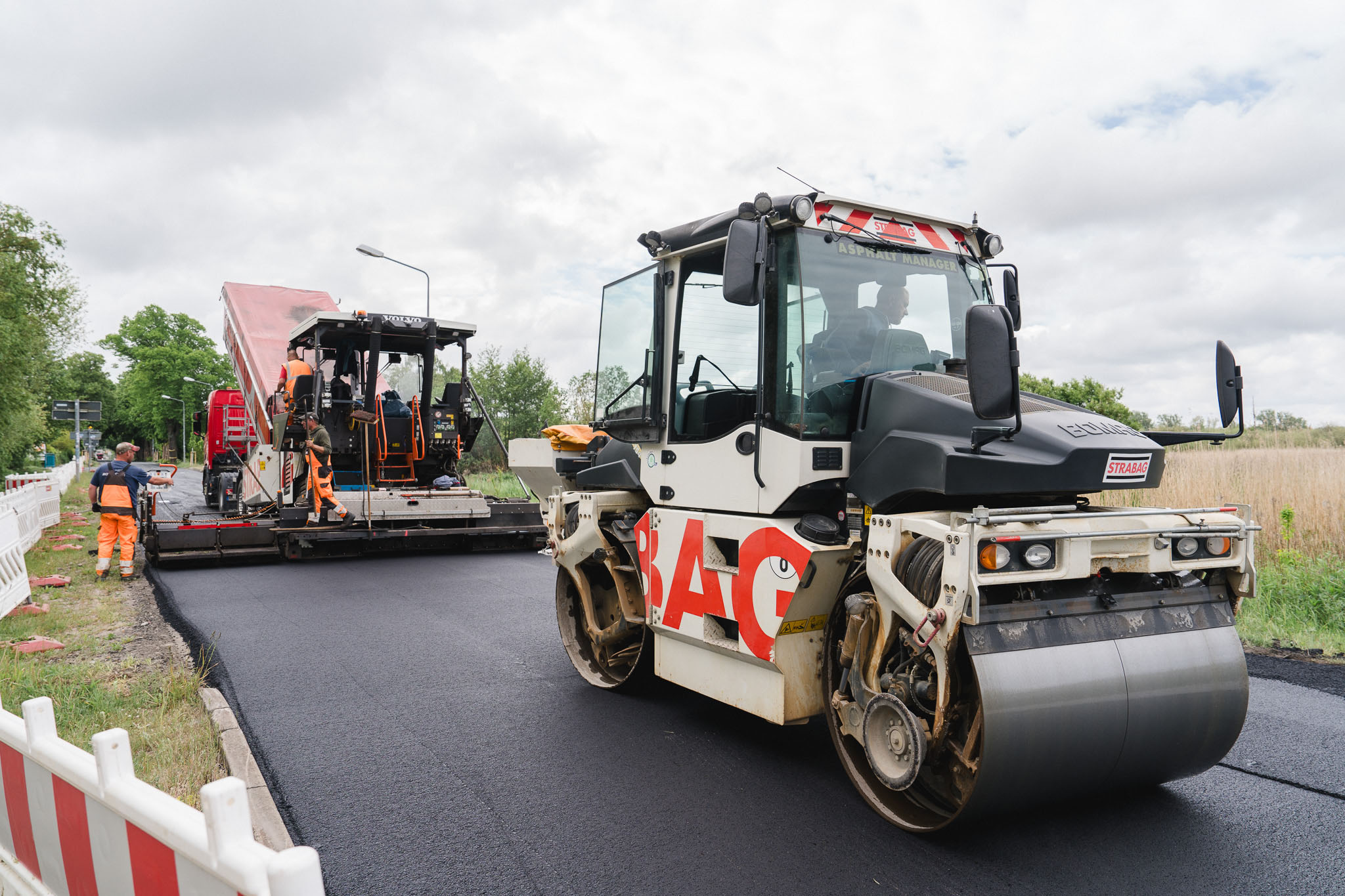

Trotz des ver­spä­te­ten Bau­be­ginns am 24. Fe­bru­ar 2025 auf­grund nied­ri­ger Tem­pe­ra­tu­ren wird die Bau­stel­le plan­mä­ßig fer­tig­ge­stellt. Mög­lich wur­de dies nicht nur durch die güns­ti­ge Wet­ter­la­ge mit we­nig Nie­der­schlä­gen, son­dern vor al­lem durch die pro­fes­sio­nel­le Zu­sam­men­ar­beit zwi­schen der Bau­fir­ma STRA­BAG, der Stadt und den Stadt­wer­ken.

Im Rah­men der Ar­bei­ten wur­den et­wa 1000 Me­ter neue Fern­wär­me­lei­tung ver­legt. Par­al­lel da­zu er­neu­er­te das Ros­to­cker Tief­bau­amt die Fahr­bahn­de­cke. Die Stadt­wer­ke stan­den in stän­di­gem Aus­tausch mit dem Tief­bau­amt, um die Ein­schrän­kun­gen für den Ver­kehr zu mi­ni­mie­ren. Für die im Jahr 2026 ge­plan­ten Bau­ar­bei­ten der Han­se- und Uni­ver­si­täts­stadt an der Rö­vers­hä­ger Chaus­see ist der Ver­bin­dungs­weg als Aus­weich­rou­te so­mit wie­der ver­füg­bar.

Mit der neu­en Fern­wär­me­lei­tung wer­den künf­tig meh­re­re Wohn­ge­bie­te u.a. in der Neu­bran­den­bur­ger Stra­ße an das Fern­wär­me­netz der Stadt­wer­ke an­ge­schlos­sen. Be­reits 2022 hat Ros­tock als ei­ne der ers­ten Gro­ß­städ­te Deutsch­lands ei­nen Wär­me­plan ver­ab­schie­det, um die Wär­me­ver­sor­gung auf er­neu­er­ba­re En­er­gi­en um­zu­stel­len. Der Aus­bau des Fern­wär­me­net­zes spielt da­bei ei­ne zen­tra­le Rol­le: Der­zeit sind rund zwei Drit­tel al­ler Haus­hal­te in der Han­se- und Uni­ver­si­täts­stadt an die Fern­wär­me an­ge­schlos­sen. Bis 2035 soll die­ser An­teil auf bis zu 80 Pro­zent stei­gen. Der kom­mu­na­le Wär­me­plan hat Ge­bie­te iden­ti­fi­ziert, in de­nen der Aus­bau schnellst­mög­lich vor­an­ge­trie­ben wird. Die Fern­wär­me­er­zeu­gung wird da­bei schritt­wei­se auf re­ge­ne­ra­ti­ve En­er­gie­quel­len um­ge­stellt, um den CO2-Aus­stoß deut­lich zu sen­ken.

Im Bau­ta­ge­buch auf www.​swrag.​de/​ver​bind​ungs​weg in­for­miert der En­er­gie­dienst­leis­ter über die letz­ten Rest­ar­bei­ten im Ver­bin­dungs­weg.
